干货分享丨企口饰面板泄爆墙施工方案(纤维增强水泥板)

2025-09-05

业务范围

新建建筑物防护(包工包料):

防爆系列:防爆墙防爆吊顶抗爆门窗

泄爆系列:泄爆墙泄爆屋面丨泄爆门窗

防火系列:防火墙防火吊顶防火门窗

既有建筑物改造(EPC承包):

风险评估:爆炸分析|结构分析|方案设计|方案评审验收评审

改造施工:结构补强|抗爆涂层|抗爆墙体|抗爆门窗|新风系统

施工方案

一、参考图集

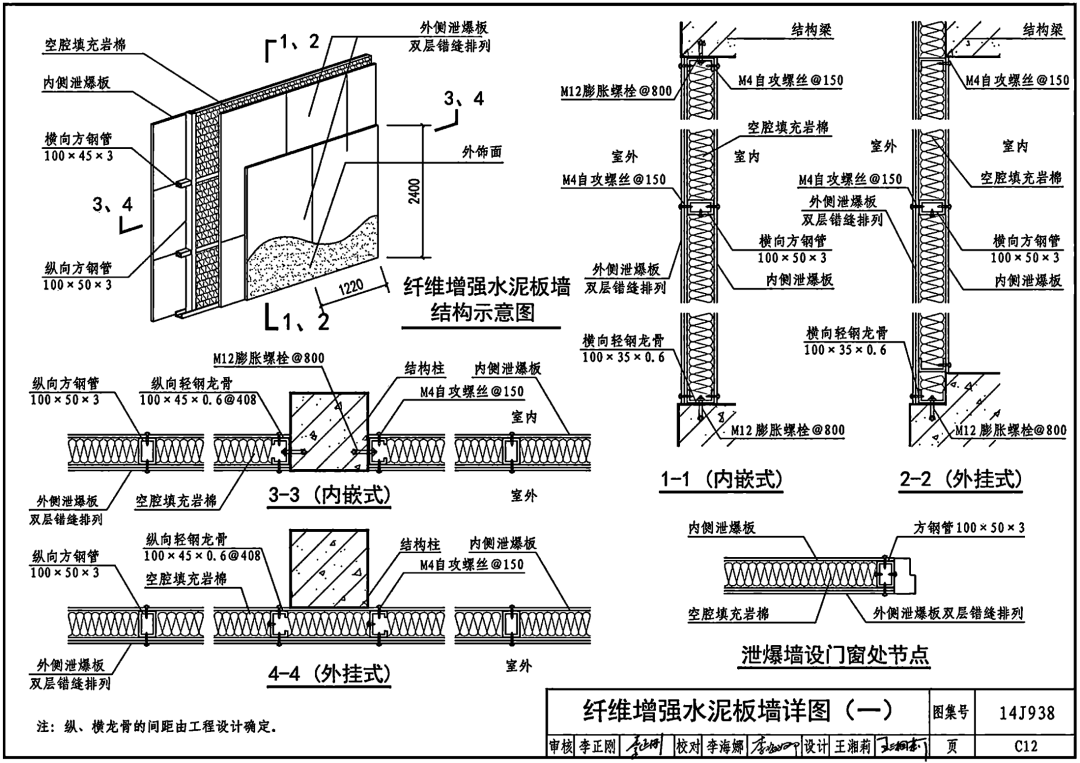

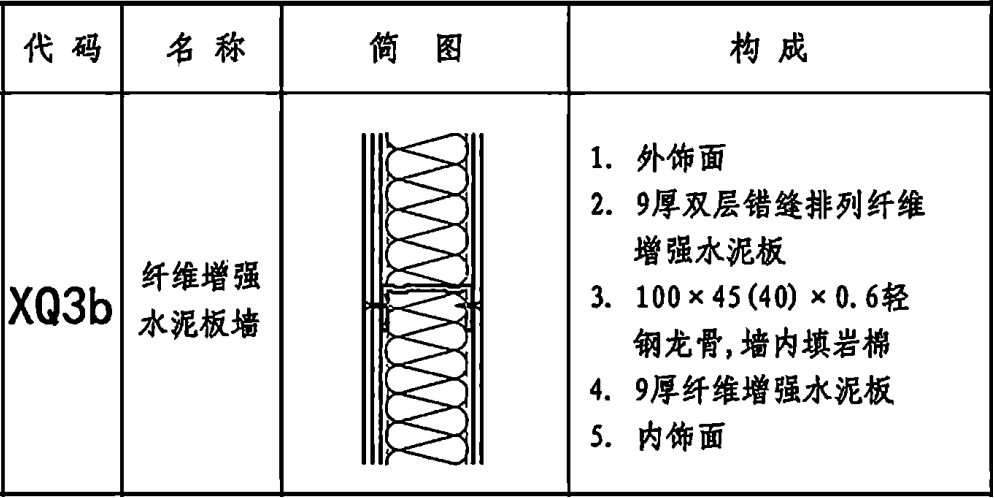

家建筑标准设计图集-14J938-《抗爆、泄塌门窗及屋盖、墙体建筑构造》

二、施工准备

1、技术准备

  • 熟悉图纸:组织本工程技术人员熟悉施工图纸,了解工程的结构特点、工程做法、施工重点难点等,有问题及时与设计人员沟通;

  • 编制方案:根据设计图纸要求及项目实际情况,编制施工方案,报甲方审批;

  • 图纸深化:根据设计图纸及14J938图集规范,对本项目泄爆墙施工区域进行图纸深化,报甲方审核。

  • 技术交底:施工前对施工人员进行技术交底及安全教育,确保工人清楚每道工序的施工方法和要求,并安全施工。

2、材料准备

根据设计图和图集规范要求,选用的材料需符合本工程的设计要求,且具备合格证、检测报告等证明文件,在施工前,须将各项材料先由甲方检查,经检验合格后方可施工。

    2.1 主材准备

序号

材料

规格

1

企口饰面泄爆板

2440mm*600mm*12.0mm

2

纤维增强水泥泄爆板

2440mm*1220mm*9.0mm

3

结构龙骨

根据项目深化设计确定

4

轻钢龙骨

100 系列轻钢龙骨

5

保温岩棉

根据项目深化设计确定

   2.2 辅材准备

序号

材料

规格

1

板材卡件

定制专用

2

连接件

根据项目深化设计确定

3

膨胀螺栓

根据项目深化设计确定

4

板材螺丝

定制专用

5

结构胶

外墙专用耐候结构胶

3、机具准备

  • 切割机(切割片):用于切割纤维增强水泥泄爆板、龙骨钢材;

  • 电焊机(电焊条):用于镀锌方管与主体结构连接件的焊接;

  • 电锤:用于安装膨胀螺栓时的开孔;

  • 手电钻:用于安装泄爆板专用螺丝;

  • 防锈漆、油漆刷:对焊接处进行防锈处理;

  • 卷尺、水平仪、靠尺、线坠等:用于测量和检测施工精度;

  • 安全帽、安全带:用于现场人员的安全防护;

  • 汽吊、塔吊:用于材料的装卸、吊装等;

  • 登高机械、移动脚手架:满足施工区域不同高度的作业要求;

  • 叉车:用于卸料的装卸、转运等;

  • 配电箱、安全插排:用于施工中电器设备的取电;

  • 外墙脚手架:用于墙体外侧施工时人员作业时的战力与安全防护;

  • 注:现场施工中所需的设备、机具、脚手架等必须按照项目要求的标准执行,提前提交安全部门要求的文件,使用性能测试正常且有合格证明的的设备、机具、脚手架,不允许使用人字梯和爬梯。

4、现场准备

  • 主体结构施工完成,结构强度、稳定性、尺寸偏差应符合设计和规范要求;

  • 施工所需的水电等设施已接通,能够满足施工设备的水电使用需要;

  • 施工现场地面平整,无障碍物,确保施工作业时登高车的顺畅移动及移动脚手架的安全搭建;

  • 运输通道畅通,便于材料的运输和堆放;

  • 在施工现场设置明显的安全警示措施、必要的安全防护措施,确保施工人员的安全作业。

三、施工流程

定位放线 → 连接件安装 → 结构龙骨安装 → 轻钢龙骨安装 → 外板安装 → 板缝处理 → 岩棉填充 → 内板安装 → 窗口收边 → 清理收尾 → 项目验收。

四、施工步骤

  • 定位放线:依据设计图,在施工面的梁柱和地面上,使用水平仪、卷尺测量并标记出泄爆墙位置线、结构龙骨边框线、竖向龙骨定位线、天地龙骨定位线,标记完成后,应进行复核,检查位置线的准确性和完整性,如有变差应及时调整。

  • 连接件安装:依据标记的位置线,使用电锤在主体结构上钻孔,用膨胀螺栓将连接件固定在主体结构上;

  • 结构龙骨安装:根据深化设计图要求,用结构龙骨对墙体门窗洞口进行结构加固,将其与连接件焊接牢固,焊接处必须饱满,清除焊渣并涂刷防锈漆,严禁漏涂、脱皮和返锈;在外墙的女儿墙及梁柱外侧,竖向铺设结构,用膨胀丝固定于墙体及梁柱外侧,同时根据墙体找平情况适当增加找平件;

  • 轻钢龙骨安装:依据标记的位置线,安装天地龙骨、侧边龙骨,将其固定在主体结构上。根据设计要求,安装竖向龙骨和穿心龙骨,竖向龙骨间距与穿心龙骨间距根据项目设计而定,穿心龙骨安装完成后用龙骨支撑卡将其与竖向龙骨固定;

  • 外板安装:将企口饰面泄爆板根据定位线自下而上安装,横向采用企口拼接,卡扣安装,并预留好板与板拼接缝,安装时需要保持板材的横平竖直且在同一垂直面,以确保墙体美观度;

  • 板缝处理:在板材拼接缝边缘贴好美纹纸,并打结构胶,要求饱满、美观;

  • 岩棉填充:在龙骨之间,填充防火保温岩棉,铺设过程需确保岩棉平实整齐;

  • 内板安装:墙体内侧单层排布普通纤维增强水泥板,用专用自攻钉固定于龙骨上;

  • 窗口收边:根据设计方案,对窗口进行收边,以提高美观性和防水性;

  • 清理收尾:清理现场施工垃圾,堆放到项目指定垃圾集放地点,并对整体施工成果对照设计图做最后的检查,确保施工成果符合设计要求;

  • 项目验收:项目完工后,通知甲方,由甲方组织项目验收,针对验收过程中提出的问题,施工单位需及时调整,直至验收通过。

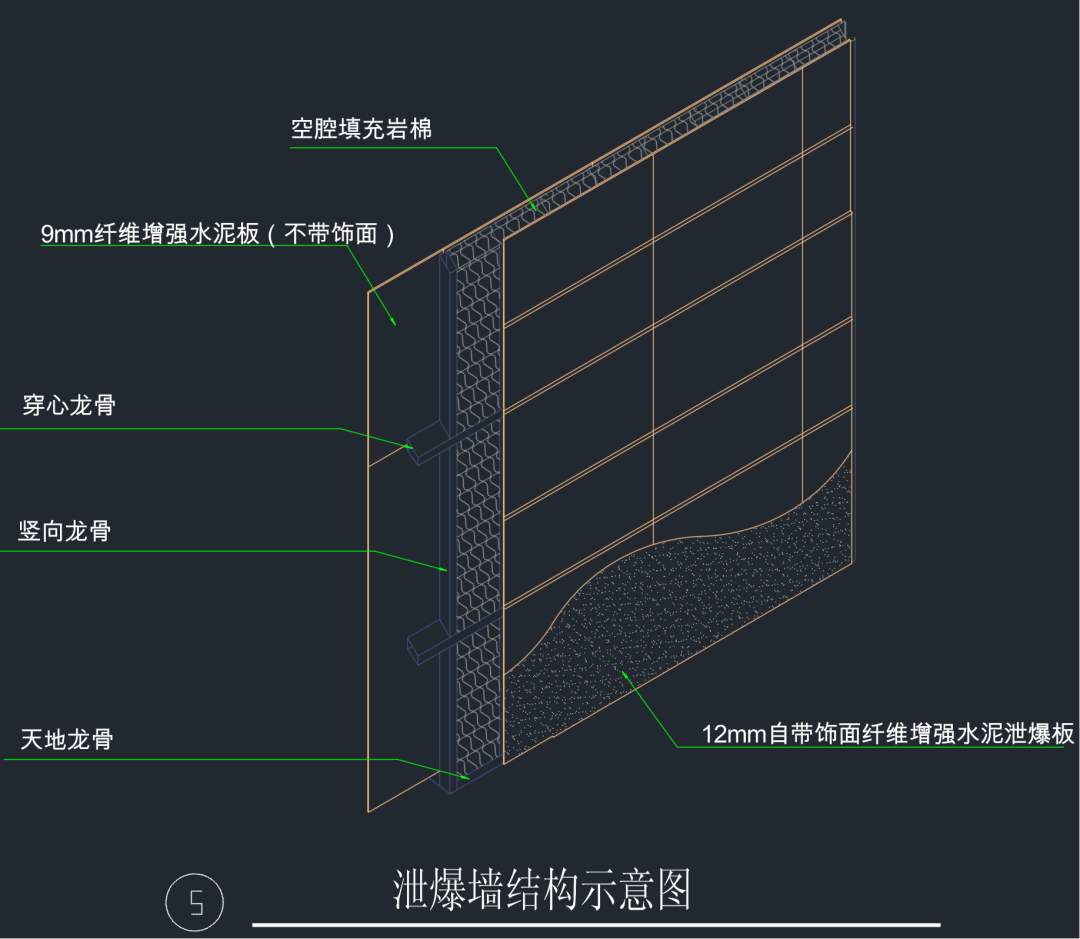

五、企口饰面板泄爆墙结构示意图

 六、企口饰面板泄爆墙案例效果展示
